콘크리트 수화열 제어 방법과 온도균열 관리 기준
콘크리트 수화열 제어의 목적은 단순히 내부 온도를 낮추는 데 있지 않습니다. 타설 후 발생하는 최고온도, 내부와 표면의 온도 차이, 냉각 과정에서의 수축변형, 구조물의 구속 조건을 함께 관리해 균열 발생 가능성을 낮추는 것이 핵심입니다.
특히 기초 매트, 교각, 댐, 대형 옹벽, 원전 구조물처럼 단면이 두꺼운 매스콘크리트는 내부에서 발생한 열이 외부로 빠져나가는 데 오랜 시간이 걸립니다. 내부는 수화열로 팽창하는 반면 표면은 외기에 의해 먼저 냉각될 수 있으며, 이후 구조물 전체가 식는 과정에서는 기초나 기존 콘크리트의 구속으로 인장응력이 발생합니다.
따라서 수화열 균열은 ‘콘크리트가 뜨거워졌기 때문에’ 생기는 것이 아니라, 온도 변화에 따른 자유로운 팽창과 수축이 제한될 때 발생합니다. 같은 최고온도를 기록한 구조물이라도 부재 두께, 외기온, 철근량, 기초 구속, 타설 순서와 양생 방법에 따라 균열 위험은 크게 달라질 수 있습니다.
수화열은 왜 발생하는가
수화열은 시멘트와 물이 반응해 수화생성물을 만드는 과정에서 방출되는 열입니다. 시멘트가 굳는 것은 물이 단순히 증발하기 때문이 아니라, 시멘트 광물과 물 사이의 화학반응으로 새로운 고체 구조가 형성되기 때문입니다.
수화반응은 타설 직후부터 진행되지만 발열 속도는 일정하지 않습니다. 초기에는 반응이 비교적 느리다가 일정 시간이 지나면 수화가 활발해지면서 열 발생률이 증가합니다. 이후 반응 가능한 시멘트와 수분이 줄어들고 수화생성물이 시멘트 입자 주변을 둘러싸면서 발열 속도는 점차 감소합니다.
얇은 부재는 발생한 열을 외부로 비교적 빠르게 방출할 수 있습니다. 반면 두꺼운 부재는 표면적에 비해 체적이 크기 때문에 내부에 열이 축적됩니다. 이 때문에 동일한 배합을 사용해도 슬래브와 대형 기초의 최고온도는 다르게 나타날 수 있습니다.

수화열과 온도균열은 같은 의미가 아니다
수화열은 시멘트 반응에서 발생하는 열이고, 온도균열은 온도 변화로 생긴 변형이 구속되면서 발생하는 균열입니다. 수화열이 높더라도 구조물이 자유롭게 변형하고 온도가 균일하게 변화하면 균열이 제한될 수 있습니다.
반대로 최고온도가 상대적으로 낮아도 표면이 갑자기 냉각되거나 기존 구조체에 강하게 구속된 경우에는 인장응력이 커질 수 있습니다. 수화열 대책을 세울 때 최고온도 하나만 관리해서는 부족한 이유입니다.
| 관리 항목 | 의미 | 균열과의 관계 |
|---|---|---|
| 타설온도 | 콘크리트가 거푸집에 들어갈 때의 초기 온도 | 높을수록 최고온도 상승 가능성이 커질 수 있음 |
| 최고온도 | 수화 과정에서 내부가 도달한 가장 높은 온도 | 재료 성능과 냉각 시 수축량에 영향 |
| 내외부 온도차 | 중심부와 표면 또는 표면과 외기의 온도 차이 | 표면 인장응력과 표면균열 위험에 영향 |
| 온도 하강량 | 최고온도 이후 최종 안정온도까지 감소한 폭 | 외부 구속이 있는 부재의 관통균열 위험과 관련 |
| 냉각 속도 | 단위 시간당 온도 감소 정도 | 급격할수록 온도구배와 인장응력이 커질 수 있음 |
| 구속도 | 부재의 팽창과 수축이 제한되는 정도 | 같은 온도변형에서도 구속이 클수록 응력이 증가 |

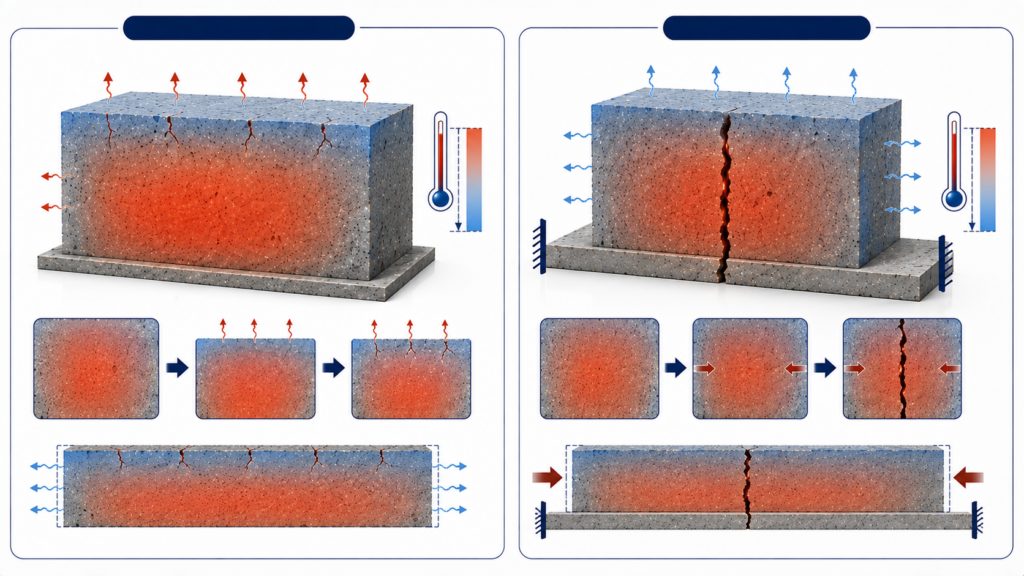

수화열 균열은 두 가지 형태로 구분할 수 있다

내부와 표면의 온도 차이로 생기는 표면균열
타설 후 내부 온도는 수화열로 상승하지만 표면은 외기에 의해 상대적으로 낮은 온도를 유지할 수 있습니다. 고온의 내부는 팽창하려 하고 차가운 표면은 상대적으로 적게 팽창하거나 먼저 수축하면서 표면에 인장응력이 발생합니다.
이러한 균열은 비교적 초기 재령에 표면에서 나타날 수 있으며, 보온을 갑자기 제거하거나 찬 바람과 비에 노출될 때 위험이 커질 수 있습니다. 표면균열을 줄이려면 내부 열을 무조건 빠르게 빼내기보다 내부와 표면의 온도 차이가 급격히 커지지 않도록 관리해야 합니다.
전체 부재가 식으면서 발생하는 관통균열
콘크리트는 수화열로 온도가 상승하는 동안 팽창하고, 최고온도 이후에는 장기간 냉각되면서 수축합니다. 이때 기초 지반, 기존 콘크리트, 인접 부재 또는 먼저 타설한 구간이 자유로운 수축을 막으면 부재 전체에 인장응력이 발생합니다.
외부 구속으로 발생하는 균열은 표면에만 머무르지 않고 부재 두께 방향으로 깊게 진행할 수 있습니다. 수조와 지하외벽처럼 수밀성이 요구되는 구조물에서는 균열 폭이 작더라도 누수와 철근 부식 경로가 될 수 있으므로 온도강하량과 타설 구획을 함께 검토해야 합니다.
매스콘크리트는 단순히 두꺼운 콘크리트를 뜻하지 않는다
매스콘크리트는 수화열로 인한 온도 상승과 온도균열을 별도로 검토해야 할 정도로 부재 치수가 크거나 결합재량이 많은 콘크리트를 말합니다. 특정 두께 이상이면 무조건 매스콘크리트가 되는 방식으로만 판단하기는 어렵습니다.
부재 두께가 같아도 단위 결합재량, 시멘트 종류, 타설온도, 외기온과 거푸집의 단열성에 따라 내부 온도는 달라집니다. 반대로 두께가 상대적으로 작더라도 조강형 재료나 고결합재 배합을 사용하면 높은 온도 상승이 나타날 수 있습니다.
따라서 매스콘크리트 여부는 형상과 배합, 시공 시기, 예상 온도 이력을 바탕으로 판단하며, 필요한 경우 사전에 단열온도상승시험이나 온도응력 해석을 수행합니다.
수화열에 영향을 주는 재료와 배합 조건
시멘트 종류
| 시멘트 종류 | 일반적인 발열 특성 | 적용 시 확인 사항 |
|---|---|---|
| 보통 포틀랜드 시멘트 | 일반적인 초기강도와 발열 특성 | 부재 치수와 결합재량에 따라 별도 온도 검토 필요 |
| 중용열 포틀랜드 시멘트 | 초기 발열을 낮추도록 조정된 시멘트 | 초기강도 발현과 거푸집 해체 시점 확인 |
| 저열 포틀랜드 시멘트 | 장시간에 걸쳐 비교적 완만하게 수화 | 공기 지연과 초기강도 요구조건을 함께 검토 |
| 조강 포틀랜드 시멘트 | 초기 반응과 강도 발현이 빠르고 발열이 집중될 수 있음 | 두꺼운 부재와 고온기 타설에서는 최고온도 관리 강화 |
시멘트 명칭만으로 현장 최고온도를 확정할 수는 없습니다. 실제 발열은 분말도와 광물 조성, 사용량, 콘크리트 온도와 혼화재 조합에 따라 달라집니다. 공급받는 재료의 품질자료와 시험배합 결과를 확인해야 합니다.
단위 결합재량
1㎥의 콘크리트에 들어가는 시멘트와 광물질 혼화재의 총량이 많을수록 단위체적당 발생 가능한 열도 증가할 수 있습니다. 고강도와 유동성을 확보하기 위해 결합재를 과도하게 늘리면 최고온도와 자기수축, 비용이 함께 증가할 수 있습니다.
수화열을 낮추려면 목표 강도와 작업성을 만족하는 범위에서 결합재량을 최적화해야 합니다. 결합재량을 줄인 뒤 작업성이 부족해 다짐 불량이 생기면 벌집과 공극으로 인해 내구성이 오히려 저하될 수 있으므로 골재 입도와 혼화제 조합을 함께 조정합니다.
광물질 혼화재
플라이애시나 고로슬래그 미분말은 포틀랜드 시멘트의 일부를 대체해 초기 발열 속도를 낮추는 데 활용할 수 있습니다. 그러나 저감 효과는 재료의 종류와 분말도, 치환율, 온도와 양생 조건에 따라 달라집니다.
고로슬래그 미분말은 온도가 높은 환경에서 반응이 촉진될 수 있으며, 플라이애시는 품질과 반응성에 따라 초기강도 발현이 늦어질 수 있습니다. 단순히 혼화재를 사용했다는 사실만으로 수화열 제어가 완료됐다고 판단하지 말고 단열온도상승과 강도 발현을 함께 확인합니다.
콘크리트 타설온도
타설온도가 높으면 시멘트 수화반응이 빠르게 진행되고 최고온도에 일찍 도달할 수 있습니다. 초기 온도가 낮으면 최고온도 자체와 이후 냉각에 따른 전체 온도강하량을 줄이는 데 유리할 수 있습니다.
다만 콘크리트를 지나치게 냉각하면 응결과 강도 발현이 지연되고 결로 또는 국부적인 온도차가 생길 수 있습니다. 목표 타설온도는 계절과 부재 형상, 배합 및 양생계획을 반영해 정합니다.
수화열 제어는 설계 단계부터 시작해야 한다
타설이 시작된 뒤 살수나 보온 덮개만으로 수화열 문제를 해결하기는 어렵습니다. 균열 위험은 부재 형상과 배합, 타설 구획, 철근 배치와 구속 조건에 의해 이미 크게 결정되기 때문입니다.
부재 단면과 형상을 검토한다
단면이 급격히 변하는 부분과 모서리, 개구부 주변은 온도응력이 집중될 수 있습니다. 불필요하게 두꺼운 부분을 줄이거나 단면 변화부에 보강철근을 배치해 균열 집중을 완화할 수 있습니다.
타설 구획과 이음 위치를 계획한다
한 번에 타설하는 체적을 줄이면 발열이 분산되고 냉각 관리가 쉬워질 수 있습니다. 그러나 분할 타설은 기존 구간의 구속을 증가시키거나 시공이음과 누수 위험을 만들 수 있으므로 구획 크기와 순서를 구조적으로 검토해야 합니다.
후타설 구간을 두는 경우 먼저 타설한 콘크리트의 수축 진행 정도, 철근 연결, 전단 전달과 방수 상세를 함께 설계합니다. 단순히 타설량을 나누는 것만으로 균열이 자동으로 감소하지는 않습니다.
온도철근과 균열제어 철근을 배치한다
철근은 수화열 발생량을 줄이지 않지만 온도수축으로 생긴 변형을 여러 개의 작은 균열로 분산하고 균열 폭을 제한하는 역할을 합니다. 철근량뿐 아니라 배치 위치와 간격, 피복 두께가 균열 제어 성능에 영향을 줍니다.
온도철근을 배치했다고 균열이 완전히 사라지는 것은 아닙니다. 배합과 온도관리, 타설 구획을 적절히 계획한 상태에서 철근이 균열 폭을 제어하도록 설계해야 합니다.

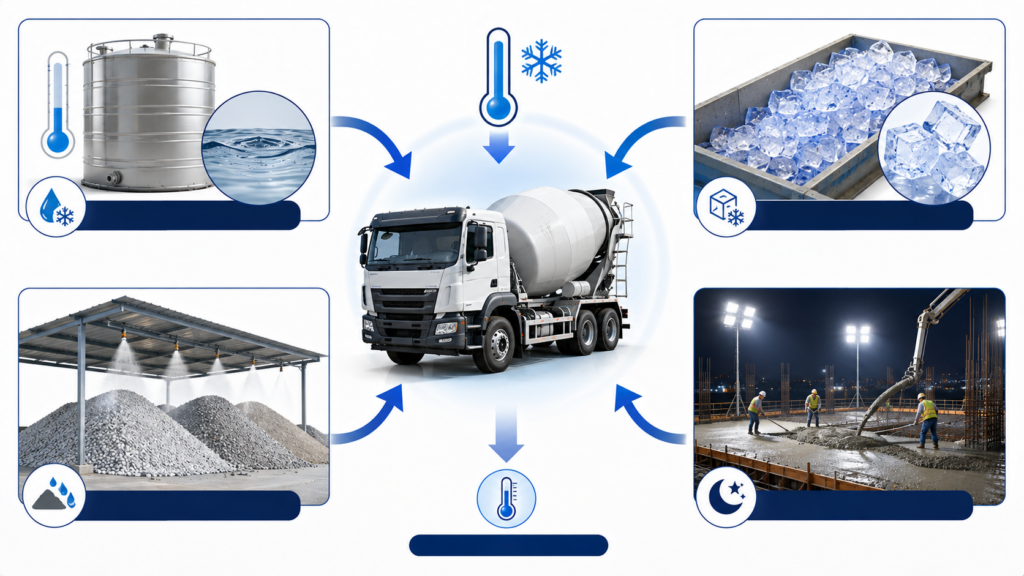

프리쿨링으로 타설온도를 낮추는 방법
프리쿨링은 콘크리트를 혼합하기 전 재료의 온도를 낮춰 타설온도를 조절하는 방법입니다. 콘크리트의 열용량에서 골재가 차지하는 비중이 크기 때문에 골재와 배합수의 온도 관리가 효과적입니다.

냉각수 사용
배합수를 냉각하면 비교적 간단하게 콘크리트 온도를 낮출 수 있습니다. 냉각수의 사용량과 온도는 배합수 총량에 포함해 관리하며, 물-결합재비가 변하지 않도록 해야 합니다.
얼음 사용
배합수 일부를 얼음으로 대체하면 얼음이 녹는 과정에서 잠열을 흡수하므로 높은 냉각 효과를 얻을 수 있습니다. 얼음의 질량도 전체 배합수에 포함해야 하며, 타설 전에 완전히 녹고 균일하게 혼합되도록 충분한 혼합시간을 확보합니다.
얼음 조각이 남은 상태로 타설되면 국부적으로 물-결합재비와 온도가 달라질 수 있습니다. 현장에서 임의로 얼음을 추가하지 말고 배치플랜트의 계량과 혼합 계획에 따라 사용해야 합니다.
골재 냉각
골재는 콘크리트 체적의 대부분을 차지하므로 차광막 설치와 살수, 냉풍 또는 냉수 순환 등을 통해 골재 온도를 낮추면 효과가 큽니다. 그러나 골재에 살수할 때는 표면수량이 변하므로 함수율을 다시 측정해 배합수를 보정해야 합니다.
야간 또는 새벽 타설
외기온과 재료 온도가 낮은 시간대에 타설하면 별도의 대형 냉각설비 없이 타설온도를 낮출 수 있습니다. 다만 야간 타설은 조명과 인력 배치, 레미콘 공급, 마감 및 양생 작업의 연속성을 확보해야 합니다.
단순히 타설 시각만 늦추고 낮 동안 가열된 골재와 시멘트를 그대로 사용하면 기대한 냉각 효과가 작을 수 있습니다. 재료 보관과 운반 단계까지 함께 관리해야 합니다.

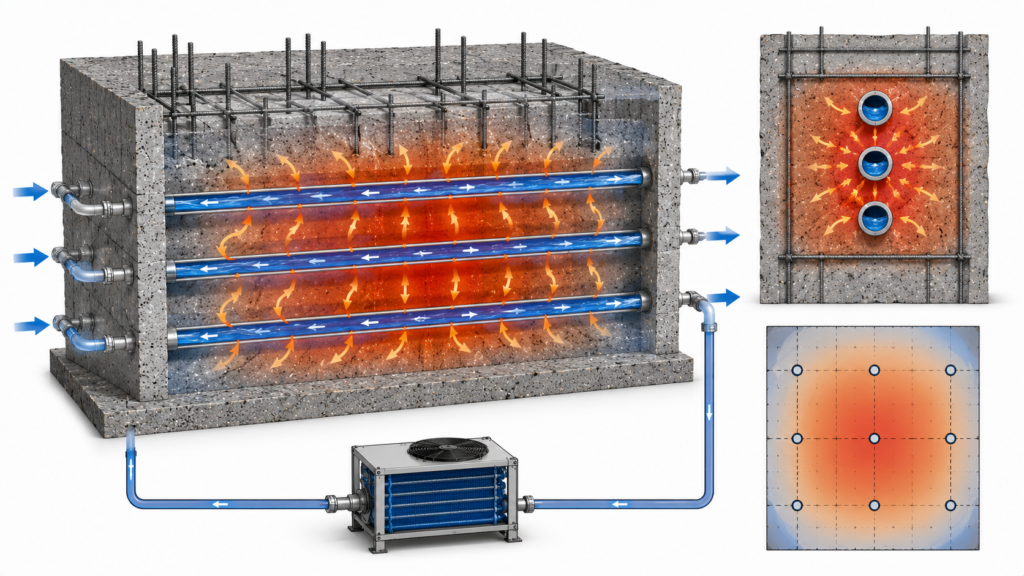

파이프 쿨링은 어떻게 적용하는가
파이프 쿨링은 콘크리트 내부에 냉각관을 설치하고 물을 순환시켜 수화열을 제거하는 포스트쿨링 방법입니다. 대형 기초, 교각과 댐처럼 자연 방열만으로 온도관리가 어려운 구조물에 적용됩니다.

냉각관 배치
냉각관 간격과 층수는 부재 형상, 배합의 발열 특성, 목표 최고온도와 냉각수 온도를 바탕으로 결정합니다. 관이 너무 멀리 떨어지면 냉각 효과가 균일하지 않고, 지나치게 촘촘하면 비용과 시공 복잡성이 증가합니다.
냉각수 온도와 유량
차가운 물을 무조건 빠르게 순환시키면 냉각관 주변 콘크리트만 급격히 식어 국부적인 온도차와 균열이 생길 수 있습니다. 냉각수 온도와 유량은 내부 온도 계측값에 따라 단계적으로 조절해야 합니다.
운전 시점과 종료 기준
수화열이 증가하는 구간에서 냉각을 시작하면 최고온도를 낮출 수 있습니다. 그러나 냉각을 갑자기 중단하면 온도가 다시 상승하거나 구간별 온도차가 커질 수 있으므로 온도 추세를 확인하며 종료합니다.
냉각이 끝난 관은 적용 계획에 따라 그라우트로 충전하거나 다른 방식으로 처리합니다. 관 내부의 잔류수와 빈 공간이 장기 내구성에 영향을 주지 않도록 마감 방법을 사전에 정해야 합니다.
보온양생은 열을 가두는 방법인데 왜 필요한가
수화열을 낮춰야 한다는 이유로 거푸집과 보온재를 조기에 제거하면 표면만 급격히 냉각되어 내부와 표면의 온도차가 커질 수 있습니다. 보온양생은 최고온도를 낮추기 위한 대책이라기보다 표면의 급격한 냉각을 늦춰 온도구배를 완화하는 방법입니다.
특히 겨울철에는 내부가 높은 온도를 유지하는 동안 외기와 접한 표면이 빠르게 식을 수 있습니다. 이때 보온 덮개와 단열 거푸집을 사용하면 표면온도 하강을 늦춰 초기 표면균열 위험을 줄일 수 있습니다.
반대로 고온기에 과도한 단열을 장기간 유지하면 내부 최고온도와 냉각 기간이 증가할 수 있습니다. 보온재의 설치와 제거 시점은 계측된 내부·표면 온도와 외기 전망을 바탕으로 조정해야 합니다.
겨울철 수화열 관리에서 놓치기 쉬운 부분
겨울철에는 수화열이 콘크리트의 초기 동결을 막는 데 유리하게 작용할 수 있습니다. 그러나 두꺼운 부재의 내부는 높은 온도로 상승하는 반면 표면은 영하의 외기에 노출되면 큰 온도차가 발생합니다.
표면 보온만 강조해 내부 최고온도가 지나치게 올라가거나, 보온재를 갑자기 제거해 급냉시키는 것도 문제가 될 수 있습니다. 타설온도와 초기 동해 방지, 내부 최고온도, 표면 냉각 속도를 하나의 온도관리 계획으로 연결해야 합니다.
양생 중 난방기를 사용하는 경우 뜨거운 바람이 콘크리트 표면에 직접 닿지 않도록 합니다. 국부 건조와 온도 편차가 발생하면 소성수축 및 건조수축 균열이 수화열 균열과 함께 나타날 수 있습니다.
고온기 수화열 관리에서 확인할 사항
여름철에는 높은 외기온과 일사로 재료와 거푸집이 가열되고 콘크리트 타설온도가 상승합니다. 높은 초기 온도는 수화반응을 가속하지만 장기강도 발현과 미세구조에는 불리하게 작용할 수 있습니다.
- 골재 야적장에 차광막을 설치하고 장시간 직사광선 노출을 줄입니다.
- 배합수와 골재 온도를 확인한 뒤 필요한 냉각량을 산정합니다.
- 레미콘 대기시간과 펌프 배관 내 체류시간을 줄입니다.
- 거푸집과 철근이 지나치게 가열된 경우 타설 전 온도를 조절합니다.
- 마감 후 표면이 건조하지 않도록 즉시 양생을 시작합니다.
- 폭염 시간대를 피하되 야간 타설의 품질관리 인력을 확보합니다.
수화열 제어를 위해 물을 추가하면 안 되는 이유
현장에서 물을 추가하면 잠시 콘크리트 온도가 낮아지거나 작업성이 좋아 보일 수 있습니다. 그러나 물-결합재비가 증가하면서 강도와 내구성이 저하되고 블리딩, 재료분리와 건조수축 가능성이 커집니다.
추가된 물이 수화열을 안전하게 제어하는 것도 아닙니다. 시멘트량이 그대로라면 총 발열량의 근본 원인은 남아 있으며, 콘크리트의 품질만 변할 수 있습니다. 타설온도는 냉각수와 얼음, 재료 냉각 또는 배합 조정으로 관리해야 합니다.
온도균열 제어계획에 포함해야 할 내용
| 계획 항목 | 구체적인 확인 내용 | 관리 목적 |
|---|---|---|
| 배합 조건 | 시멘트 종류, 결합재량, 혼화재 치환율, 강도 발현 | 발열량과 시공성의 균형 확보 |
| 타설온도 | 플랜트 출하, 현장 도착과 타설 직전 온도 | 예상 최고온도 관리 |
| 타설 구획 | 블록 크기, 층 두께, 타설 간격과 순서 | 열 집중과 외부 구속 조절 |
| 냉각 계획 | 프리쿨링 방법, 파이프 배치, 냉각수 유량과 온도 | 최고온도와 온도 하강 속도 제어 |
| 보온 계획 | 거푸집 종류, 보온재 두께, 제거 시점 | 내외부 온도차와 급냉 방지 |
| 계측 계획 | 센서 위치, 측정 간격, 경보 기준과 담당자 | 이상 온도 발생 시 즉시 대응 |
| 균열 대응 | 점검 시점, 기록 방법, 조사 및 보수 절차 | 초기 균열의 방치 방지 |

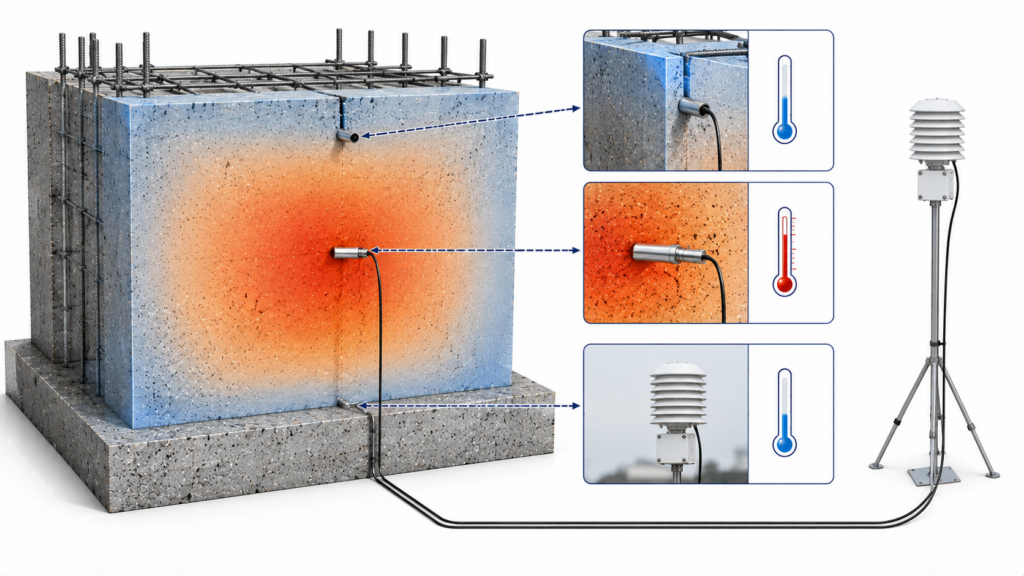

온도 센서는 어디에 설치해야 하는가
온도 센서는 가장 뜨거울 것으로 예상되는 중심부와 외기에 영향을 받는 표면 부근에 설치합니다. 기초나 기존 콘크리트에 의한 구속이 큰 위치, 모서리와 단면 변화부도 별도의 계측이 필요할 수 있습니다.
한 지점의 중심온도만 측정하면 내외부 온도차와 냉각 속도를 확인하기 어렵습니다. 최소한 중심부, 표면부와 외기온을 같은 시간 간격으로 기록해야 온도구배를 분석할 수 있습니다.
센서 위치는 철근 배치와 타설 중 손상 가능성을 고려해 고정합니다. 센서가 계획 위치에서 움직이거나 케이블이 끊어지면 계측값의 의미가 달라질 수 있으므로 타설 전 위치를 사진과 도면에 기록합니다.

온도차 20℃와 타설온도 25℃를 절대 기준으로 보면 안 되는 이유
현장에서 내부와 표면의 온도차 또는 타설온도에 특정 수치를 일률적으로 적용하는 경우가 있지만, 모든 구조물에 공통으로 적용할 수 있는 절대 기준은 아닙니다. 허용 가능한 온도차는 콘크리트의 인장강도와 탄성계수, 열팽창계수, 크리프, 냉각 속도와 구속 조건에 따라 달라집니다.
타설온도 역시 계절과 부재 치수, 적용 시방서에 따라 관리값이 달라질 수 있습니다. 공식적인 품질 판정은 프로젝트 시방서와 설계기준, 온도응력 해석에서 정한 목표값을 따라야 합니다.
온도차가 관리값 이내더라도 전체 온도 하강량이 크고 외부 구속이 강하면 관통균열이 발생할 수 있습니다. 반대로 순간적으로 온도차가 커졌더라도 지속시간이 짧고 콘크리트의 인장저항이 충분하다면 균열이 발생하지 않을 수 있습니다.
수화열은 언제 최고점에 도달하는가
수화열 최고점은 모든 콘크리트에서 타설 후 3~7일 사이에 나타나는 것이 아닙니다. 시멘트 종류와 혼화재, 부재 크기, 타설온도, 단열 조건에 따라 하루 이내에 나타나거나 며칠 이후에 나타날 수 있습니다.
조강형 시멘트와 높은 타설온도를 적용한 부재는 비교적 빠르게 최고온도에 도달할 수 있습니다. 저열 결합재와 높은 혼화재 치환율을 사용하거나 단면이 매우 큰 부재는 발열이 완만하고 최고온도 도달 시점이 늦어질 수 있습니다.
계측 종료 시점은 특정 재령으로 고정하기보다 내부 온도가 안정적으로 하강하고 표면 및 외기와의 차이가 관리 가능한 수준에 들어오는지를 확인해 결정합니다.
비용을 고려한 단계별 수화열 제어 전략
1단계: 배합과 시공 시기 조정
결합재량을 최적화하고 발열이 낮은 시멘트 또는 광물질 혼화재를 적용합니다. 고온기에는 타설 시간을 조정하고 골재를 차광해 별도의 대형 설비 없이 타설온도를 낮출 수 있습니다.
2단계: 타설 구획과 보온 최적화
구조와 시공성을 해치지 않는 범위에서 타설 구획과 층 두께를 조정합니다. 거푸집과 보온재는 내부·표면 온도 계측값에 따라 제거해 급격한 냉각을 방지합니다.
3단계: 재료 냉각
예상 최고온도가 목표 범위를 초과한다면 냉각수와 얼음, 골재 냉각을 적용합니다. 냉각량은 콘크리트 구성 재료의 온도와 비열을 바탕으로 계획하고 현장 임의 투입을 금지합니다.
4단계: 파이프 쿨링과 정밀 계측
자연 방열과 프리쿨링만으로 관리가 어려운 대형 구조물은 파이프 쿨링을 검토합니다. 초기 설치비는 증가하지만 심각한 관통균열의 보수와 누수 문제를 줄일 수 있는지 생애주기 비용 관점에서 판단합니다.
수화열 균열을 확인하는 방법
수화열 균열은 균열 형태만으로 확정하기 어렵습니다. 타설 시기와 균열 발생 시점, 내부 온도 이력, 부재 형상과 구속 조건을 함께 조사해야 합니다.
| 관찰 내용 | 가능한 원인 | 추가 확인 항목 |
|---|---|---|
| 타설 후 초기 재령에 표면에서 발생 | 내외부 온도차 또는 표면 건조 | 중심·표면 온도, 양생과 기상 기록 |
| 긴 벽체에 수직으로 반복 발생 | 냉각수축과 기초 구속 | 타설 구획, 벽체 길이와 균열 관통 여부 |
| 기존 콘크리트 접합부 주변에서 발생 | 신·구 콘크리트 온도변형 차이와 외부 구속 | 접합면 처리, 타설 간격과 온도 이력 |
| 거푸집 제거 직후 균열 증가 | 표면 급냉 | 제거 시점의 내외부 온도차와 외기온 |
| 수평면에 얕고 불규칙한 균열 | 소성수축 또는 건조수축 가능성 | 증발량, 마감 및 양생 시작 시점 |
균열이 발생했을 때 바로 보수하면 되는가
균열을 발견한 즉시 표면을 덮으면 진행 여부와 깊이를 확인하기 어려울 수 있습니다. 먼저 균열 폭과 길이, 관통 여부, 누수와 철근 부식 가능성을 조사합니다. 온도 하강이 계속되는 동안 균열이 움직일 수 있으므로 계측을 통해 활성균열인지 확인할 필요가 있습니다.
움직임이 멈추고 건조한 균열에서 구조적 일체성 회복이 필요하면 에폭시 주입 등을 검토할 수 있습니다. 누수가 있거나 균열 움직임이 계속되는 경우에는 수분 상태와 변형을 수용할 수 있는 재료를 선택해야 합니다.
수밀 구조물에서는 균열 폭이 작더라도 관통 여부와 수압 조건을 확인합니다. 구조적 문제 가능성이 있거나 균열이 지속적으로 확대되면 단순 표면 보수보다 구조검토가 우선입니다.
현장 품질관리 체크리스트
타설 전
- 적용 배합의 시멘트 종류와 단위 결합재량을 확인합니다.
- 단열온도상승 또는 사전 온도해석 결과와 목표 관리값을 검토합니다.
- 골재, 배합수와 거푸집의 예상 온도를 확인합니다.
- 얼음 또는 냉각수를 사용할 경우 배합수 보정 방법을 정합니다.
- 타설 블록 크기와 순서, 층 두께와 타설 간격을 확인합니다.
- 온도 센서 위치와 고정 상태, 데이터 수집 장치를 점검합니다.
- 보온재의 종류와 설치·제거 기준을 작업자에게 공유합니다.
타설 중
- 레미콘 출하·도착·타설 시점의 콘크리트 온도를 기록합니다.
- 현장 가수와 임의 혼화제 투입을 제한합니다.
- 콜드조인트가 생기지 않도록 공급 간격과 타설 속도를 관리합니다.
- 센서와 냉각관이 진동과 펌프 배관에 의해 움직이지 않도록 확인합니다.
- 층별 다짐을 균일하게 실시해 벌집과 재료분리를 방지합니다.
양생 중
- 중심부와 표면부, 외기온을 같은 시간 간격으로 기록합니다.
- 최고온도와 내외부 온도차, 시간당 냉각 속도를 확인합니다.
- 온도차가 증가하면 보온재 조정이나 냉각수 운전 조건을 재검토합니다.
- 보온재와 거푸집은 온도 추세를 확인한 뒤 단계적으로 제거합니다.
- 표면 건조로 인한 수축균열이 추가되지 않도록 습윤 상태를 관리합니다.
- 균열이 발견되면 위치와 폭, 발견 시각을 온도 기록과 연결합니다.
계측 종료 후
- 최고온도와 도달 시점, 총 온도 하강량을 정리합니다.
- 설계 또는 시공계획에서 설정한 관리값과 실제 결과를 비교합니다.
- 균열 위치가 온도구배와 구속이 큰 구간에 집중됐는지 확인합니다.
- 냉각관 처리와 센서 케이블 마감을 완료합니다.
- 다음 타설 구간의 배합, 보온과 냉각 조건에 계측 결과를 반영합니다.
자주 묻는 질문
콘크리트가 빨리 굳으면 강도도 항상 높아지나요?
초기 수화가 빠르면 조기강도가 높게 나타날 수 있지만, 높은 온도에서 반응이 지나치게 빠르게 진행되면 장기 미세구조가 불균일해지고 장기강도와 내구성에 불리할 수 있습니다. 초기강도만이 아니라 최고온도와 장기강도, 균열 위험을 함께 평가해야 합니다.
얼음을 사용하면 콘크리트 강도가 낮아지나요?
얼음을 배합수 일부로 정확히 계량하고 타설 전 완전히 녹도록 혼합한다면 물-결합재비는 변하지 않습니다. 현장에서 계획 없이 얼음을 추가하거나 녹지 않은 얼음이 남으면 배합 불균일과 국부적인 품질 저하가 발생할 수 있습니다.
중용열이나 저열 시멘트를 사용하면 균열이 생기지 않나요?
발열 속도와 최고온도를 낮추는 데 유리하지만 외부 구속과 냉각 속도, 타설온도, 양생 관리가 부적절하면 균열이 발생할 수 있습니다. 저열 재료는 온도관리 대책의 하나이며 타설 구획과 보온, 계측을 대체하지 않습니다.
플라이애시를 넣으면 수화열이 항상 줄어드나요?
포틀랜드 시멘트 대체 효과로 초기 발열이 감소하는 경우가 많지만, 플라이애시의 품질과 치환율, 양생온도에 따라 결과가 달라집니다. 동일한 결합재량에서 시멘트만 추가하고 플라이애시를 별도로 더하면 총 분체량이 증가해 기대한 효과가 나타나지 않을 수 있습니다.
파이프 쿨링은 물을 차갑게 할수록 효과적인가요?
냉각수 온도가 낮으면 열 제거량은 커질 수 있지만 냉각관 주변의 콘크리트가 급격히 수축해 국부균열이 생길 수 있습니다. 냉각수 온도와 유량은 콘크리트 내부 온도와 온도구배를 확인하며 단계적으로 조정해야 합니다.
보온재는 최고온도에 도달하면 바로 제거해도 되나요?
보온재를 갑자기 제거하면 표면이 빠르게 냉각되어 내외부 온도차가 커질 수 있습니다. 중심부와 표면부의 온도차, 외기온과 향후 기상 조건을 확인한 뒤 단계적으로 제거합니다.
수화열 균열은 모두 구조적으로 위험한가요?
모든 균열이 즉각적인 내력 부족을 의미하지는 않습니다. 그러나 관통균열은 수밀성 저하와 염화물·수분 침투, 철근 부식 경로가 될 수 있습니다. 균열 폭만 보지 말고 깊이와 위치, 진행성, 구조적 기능과 노출 환경을 조사해야 합니다.
타설온도만 낮추면 수화열 문제가 해결되나요?
타설온도를 낮추면 최고온도와 총 온도 하강량을 줄이는 데 유리하지만, 내부와 표면의 온도차와 외부 구속은 여전히 남습니다. 배합, 타설 구획, 보온, 냉각과 철근 배치를 함께 계획해야 합니다.
수화열 관리는 타설 후 며칠까지만 하면 되나요?
관리기간은 고정된 일수보다 실제 온도 이력으로 결정합니다. 최고온도에 도달한 뒤 구조물 온도가 안정적으로 하강하고 내부와 표면, 외기의 온도차가 관리 가능한 상태에 들어갈 때까지 계측과 보온 관리를 이어갑니다.
수화열 제어에서 우선 확인해야 할 사항은 콘크리트가 얼마나 뜨거워지는가만이 아닙니다. 최고온도 이후 얼마나 크게 수축하는지, 중심과 표면이 얼마나 다른 속도로 식는지, 그 변형을 기초와 기존 구조체가 어느 정도 구속하는지를 함께 평가해야 합니다. 배합 저열화와 프리쿨링, 파이프 쿨링, 보온양생은 각각 목적이 다르므로 온도계측 결과에 따라 조합해 적용해야 합니다.
